경험해 보니 현실은 정말 상상 이상이었습니다. 법이 바뀌어서 점검 절차가 강화됐다는 말은 들었는데, 실제 현장에서 겪어보니 제도가 안전을 위한 건지 서류를 위한 건지 헷갈릴 때가 한두 번이 아니었습니다. 건설공사 정기안전점검, 어떤 현장이 대상이고 몇 번이나 받아야 하는지, 그리고 현실은 어떻게 돌아가는지 제가 직접 겪은 것들과 함께 풀어보겠습니다.
점검대상과 점검 횟수: 알고 나면 생각보다 복잡합니다
건설공사 정기안전점검의 근거는 건설기술진흥법 제62조입니다. 여기서 건설기술진흥법이란 국토교통부가 건설공사의 안전과 품질을 확보하기 위해 만든 법률로, 안전관리계획 수립 대상 공사를 정하고 그에 따른 점검 의무를 시공사에 부과하는 내용을 담고 있습니다. 법 조문을 보면 "건설사업자와 주택건설등록업자는 안전관리계획에 따라 안전점검을 하여야 한다"라고 명시되어 있는데, 여기서 건설사업자와 주택건설등록업자란 쉽게 말해 공사를 직접 수행하는 시공사를 뜻합니다.

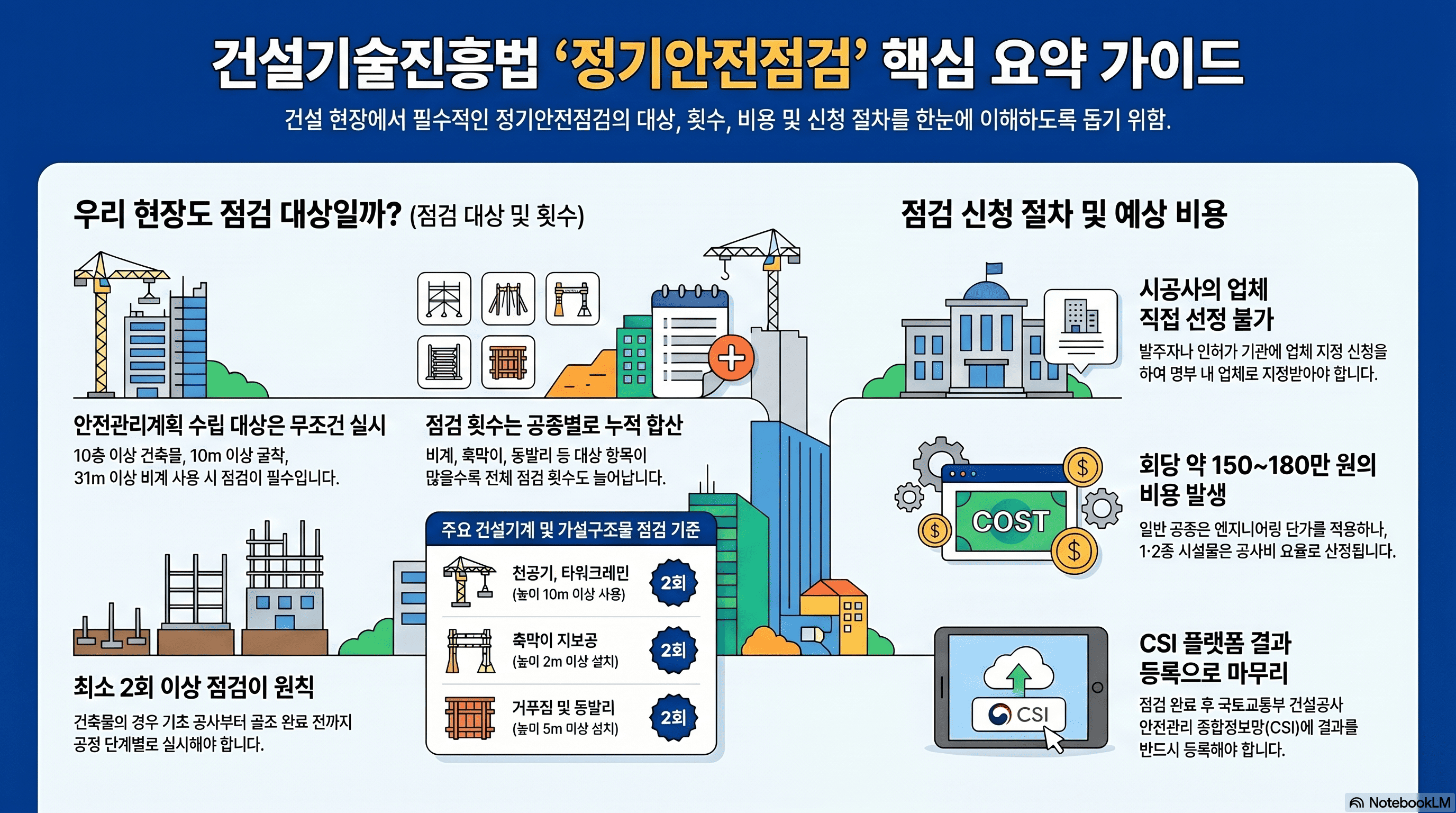

그러면 어떤 현장이 안전관리계획 수립 대상이 될까요. 범위가 생각보다 넓습니다. 대표적인 대상은 다음과 같습니다.
- 1·2종 시설물의 건설공사
- 지하 10m 이상 굴착 공사
- 10층 이상 16층 미만 건축물 건설공사
- 타워크레인, 항타기, 높이 10m 이상 천공기 등 건설기계 사용 공사
- 높이 5m 이상 거푸집 및 동바리, 높이 31m 이상 비계 등 가설구조물 사용 공사
- 높이 2m 이상 흙막이 지보공이 설치되는 공사
- 합벽 지지대 등 현장 조립 복합형 가설구조물 사용 공사
여기서 가설구조물이란 공사 기간 동안 임시로 설치했다가 철거하는 구조물을 의미합니다. 동바리, 비계, 흙막이 지보공이 모두 여기에 해당합니다. 지하층을 한 개 층이라도 굴착하는 공사라면 흙막이 지보공이 거의 필수로 들어가기 때문에, 규모가 크지 않은 현장도 대부분 이 조항에 걸립니다. 제가 직접 관리했던 현장들을 떠올려봐도 소규모라고 예외였던 경우는 거의 없었습니다.
점검 횟수는 해당 사항이 몇 개냐에 따라 달라집니다. 건설공사 안전관리 업무수행 지침 별표 1에 따르면 건축물의 경우 기초 공사 시공 시, 구조체 공사 중기 단계, 말기 단계 총 3회가 기본이고, 흙막이 지보공은 2회, 거푸집 동바리는 2회, 항타기는 2회입니다. 해당 사항이 겹칠수록 총 점검 횟수는 그만큼 늘어납니다. 제가 본 나라장터 입찰 공고 기준으로 가설구조물 세 종류가 겹치는 현장은 6차까지 실시한 경우도 있었습니다. 점검 단가는 차수당 150만 원에서 180만 원 선에서 형성되어 있고, 1·2종 시설물처럼 공사비 요율을 적용하는 대형 현장은 차수당 1,500만 원에 초기안전점검 2,000만 원이 추가되어 총비용이 1억 원 가까이 나오는 경우도 있습니다. 점검 결과는 CSI(건설공사 안전관리 종합정보망)에 등록해야 하는데, CSI란 국토교통부가 운영하는 건설공사 안전관리 이력 등록 플랫폼으로 점검 결과 미등록 시 행정 제재 대상이 될 수 있습니다(출처: 국토교통부).
현장현실: 제도는 강화됐는데 현장은 더 힘들어졌습니다
제가 직접 겪어보니 이 부분이 가장 답답합니다. 예전에는 시공사가 안전진단 전문기관과 수의계약으로 정기안전점검을 진행하는 경우가 많았습니다. 여기서 안전진단 전문기관이란 시설물안전법에 따라 국토교통부로부터 지정을 받은 기관으로, 건설공사 안전점검을 수행할 수 있는 자격을 갖춘 회사를 말합니다. 현장 사정을 잘 아는 업체와 일정을 맞추다 보니 실무적으로는 효율적인 면이 있었습니다.
그런데 법 개정 이후로는 발주청 또는 인허가기관이 입찰 공고를 통해 점검 수행기관을 선정하고, 그 기관과 시공사가 계약하는 방식으로 절차가 바뀌었습니다. 유착 방지와 공정한 일감 배분이라는 취지는 충분히 이해합니다. 문제는 행정 속도입니다. 법에는 시공사가 안전점검 수행기관 지정 요청 공문을 제출하면 일주일 이내에 지정 통보를 해야 한다고 되어 있습니다. 그런데 제가 겪은 현실은 전혀 달랐습니다. 어떤 담당 공무원은 처음부터 "두 달 걸릴 수도 있다"고 말하더군요. 착공 일정 맞추려고 분주한 현장 입장에서는 황당할 수밖에 없습니다.
더 근본적인 문제는 점검의 실질적인 내용입니다. 건설기술진흥법에는 안전관리계획에 따른 점검을 하도록 규정하고 있지만, 구체적인 점검 매뉴얼이 따로 정해져 있지 않습니다. 그러다 보니 점검 업체나 기술자에 따라 보고서 내용이 제각각입니다(출처: 국토안전관리원). 제가 여러 현장을 거치면서 본 경험상, 점검 업체가 현장을 꼼꼼하게 확인하는 경우는 솔직히 드물었습니다. 실제 위험요인을 찾아내기보다는 서류와 사진을 맞추는 방식으로 처리되는 경우가 적지 않았습니다. 심지어 점검 시기를 놓친 업체에서 현장 담당자에게 사진을 찍어서 보내달라고 요청한 적도 있었는데, 그 사진으로 만든 보고서가 공식 점검 결과물로 제출되는 상황이었습니다.
더 화가 나는 건 이런 행정 지연으로 일정이 밀리면 결국 현장 탓, 안전팀 탓이 된다는 점입니다. 공무원 한 명 잘못 만나면 입찰 공고조차 제때 올라오지 않아 몇 주씩 공사가 묶이는데, 그 손실을 시공사가 고스란히 떠안습니다. 최소한 발주자나 인허가기관 귀책으로 일정이 지연된 경우에는 공사기간 연장이나 간접비 보전 같은 구제 장치가 있어야 한다고 생각합니다. 지금은 그런 안전장치가 사실상 없습니다.
정리하면, 현재의 정기안전점검 제도는 절차의 틀은 강화됐지만 내용의 내실은 그에 못 미치는 구조입니다. 제도를 만든 사람들이 현장을 한 번이라도 직접 겪었다면 이렇게 설계하지는 않았을 것 같다는 생각이 듭니다.
정기안전점검은 어차피 해야 할 법적 의무입니다. 그렇다면 시공사 입장에서는 착공 전부터 인허가기관에 점검 수행기관 지정 요청 공문을 일찍 제출하는 것이 현실적으로 가장 유리한 대응입니다. 지정 신청이 늦어지면 공사 일정이 밀려도 현장이 책임을 떠안는 구조이기 때문입니다. 제도가 현장을 따라오지 못하고 있는 지금, 현장 담당자가 먼저 움직여야 손실을 줄일 수 있습니다.
이 글은 개인적인 경험과 의견을 공유한 것이며, 전문적인 법률·안전관리 조언이 아닙니다. 구체적인 사안은 관련 기관이나 전문가에게 확인하시기 바랍니다.
