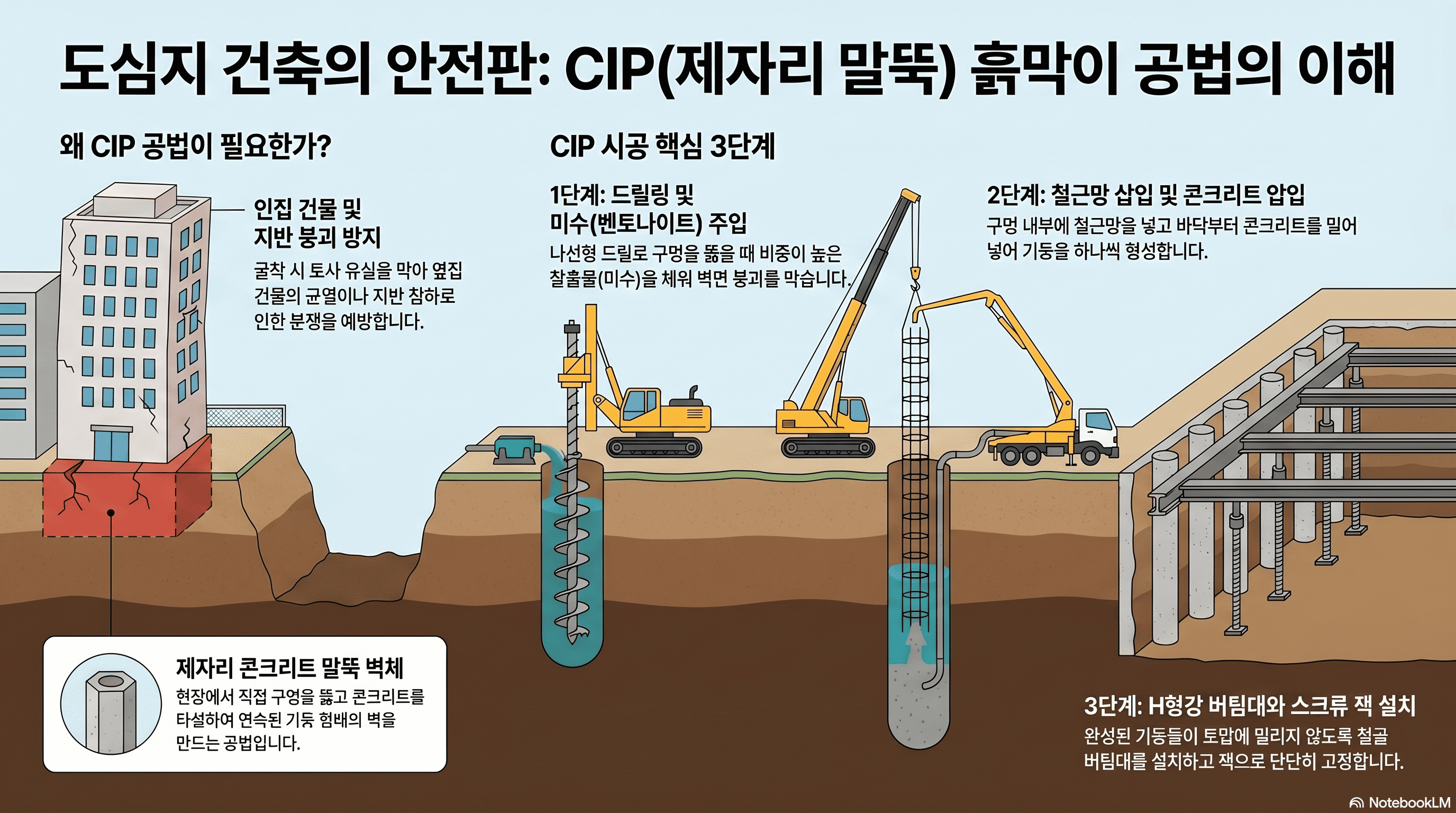

CIP 공법 (AI 인포그래픽)
CIP 공법 (AI 인포그래픽)



 솔직히 저는 처음 도심지 현장에 들어갔을 때 흙막이 공사가 이렇게 민감한 영역인지 몰랐습니다. 땅을 파면 되는 거 아닌가 싶었는데, 막상 현장에서 직접 부딪혀보니 기술적인 문제보다 주변 건물과 사람 사이의 문제가 훨씬 더 크게 다가왔습니다. 도심지 지하 굴착 공사에서 CIP 공법이 왜 중요한지, 그리고 현장에서 실제로 어떤 일이 벌어지는지 제 경험을 바탕으로 정리해 봤습니다.



흙막이 시공, 왜 도심에서는 특히 어려운가

 도심지에서 지하층을 굴착할 때 가장 먼저 맞닥뜨리는 문제는 단순히 "어떻게 파느냐"가 아닙니다. "어떻게 옆 건물을 지키면서 파느냐"입니다. 지방 현장처럼 주변에 여유 공간이 있다면 경사면을 적당히 잡아가며 굴착해도 되지만, 빌딩들이 어깨를 맞대고 있는 도심에서는 그런 여유가 없습니다.



 이때 사용하는 대표적인 방법이 CIP 공법(Cast-in-Place Pile)입니다. CIP란 굴착 전에 대지 경계선을 따라 현장에서 직접 콘크리트 말뚝을 연속으로 타설해, 흙이 무너지지 않도록 막는 제자리 말뚝 공법을 말합니다. 일종의 콘크리트 장벽을 땅속에 먼저 세운다고 생각하면 이해가 쉽습니다.



시공 순서를 간략히 정리하면 다음과 같습니다.

  • 오거(Auger, 나선형 날이 달린 굴착드릴)로 소정 깊이까지 구멍을 뚫는다
  • 공벽 붕괴를 막기 위해 벤토나이트액을 채운다
  • 미리 제작한 철근망을 구멍에 삽입한다
  • 트레미관을 통해 콘크리트를 하부부터 압입해 충전한다
  • 이 작업을 연속으로 반복해 열주(列柱) 형태의 흙막이 벽체를 완성한다

 여기서 벤토나이트액이란 비중이 약 2에 달하는 고농도 진흙 혼합 액체로, 일반 물보다 훨씬 무거워 공벽을 외부에서 눌러주는 역할을 합니다. 덕분에 드릴을 뺀 직후에도 구멍이 무너지지 않고 형태를 유지할 수 있습니다.



 말뚝 하나가 완성되면 바로 옆에 또 뚫고, 또 뚫는 식으로 작업이 이어집니다. 그렇게 대지 경계를 따라 전봇대처럼 나란히 선 콘크리트 기둥들이 흙막이 벽체를 이룹니다. 굴착 깊이가 깊어질수록 토압(土壓), 즉 흙이 벽체를 옆에서 밀어내는 힘이 커지기 때문에, H형강을 활용한 버팀대와 스크루잭으로 벽체가 안으로 쓰러지지 않도록 단계적으로 지지해 줍니다.



 또한 굴착에 앞서 지질조사가 선행되어야 합니다. 지질조사란 보링(Boring) 또는 시추 방식으로 지층 구성과 암반 위치를 파악하고, 지내력(地耐力) 테스트를 통해 기초가 놓일 지점의 지반 지지력을 확인하는 작업입니다. 여기서 지내력이란 땅이 건물 하중을 얼마나 버텨낼 수 있는지를 나타내는 수치로, 이 수치가 부족하면 아무리 튼튼한 구조물을 올려도 기초부터 흔들릴 수 있습니다. 국내 건축 현장에서는 지반 조사 결과에 따라 기초 공법 선정이 달라지며, 이 과정 없이 굴착에 바로 돌입하는 것은 사실상 불가능합니다(출처: 국토교통부).



현장에서 직접 겪어본 민원 관리의 현실

 제가 서울 북창동 먹자골목 현장에서 공사를 진행할 때 이야기입니다. 바로 옆에 80년 가까이 된 식당이 있었는데, PHC 파일(Pretensioned spun High strength Concrete pile) 작업을 할 때마다 그 식당에서 순간 정전이 반복됐습니다. PHC 파일이란 고강도 콘크리트를 원심력으로 성형한 기성 말뚝으로, 항타(抗打) 시 발생하는 충격과 진동이 상당합니다. 그 진동이 수십 년 된 낡은 건물 내부 배선까지 흔들어놓은 겁니다.



 저는 처음에 '별문제 없겠지' 싶었는데, 그 식당 사장님 표정을 보는 순간 그게 아님을 바로 알았습니다. 결국 공사 기간 2년 동안 거의 매일 그 식당에서 점심을 먹으며 관계를 이어갔습니다. 기술적인 해결만큼이나 사람과의 신뢰가 중요하다는 걸 그때 제대로 배웠습니다.



 흙막이 공사가 끝난 후에도 문제는 남았습니다. 굴착과 배수 과정에서 지하수위(地下水位)가 낮아지면 주변 지반이 서서히 침하할 수 있습니다. 지하수위란 지반 내 물이 포화 상태로 존재하는 경계면의 높이를 말하는데, 이것이 낮아지면 흙 입자 사이의 지지력이 떨어지면서 인근 건물 기초가 약해지는 원인이 됩니다. 실제로 공사가 완료된 뒤 옆 건물 바닥에서 크랙이 발견된 사례도 제가 직접 목격했습니다.



 현장에서는 항상 "이 정도면 문제없다"는 말이 나옵니다. 하지만 제 경험상 이건 좀 다릅니다. 굴착 중 배수 처리와 흙막이 벽체의 수직도(垂直度) 관리가 조금만 허술해져도 인접 건물에 영향을 주는 게 현실입니다. 국토안전관리원에 따르면 도심지 굴착 공사로 인한 인접 구조물 피해 분쟁은 매년 지속적으로 보고되고 있으며, 사전 계측 관리 계획 수립이 의무화되어 있습니다(출처: 국토안전관리원).



 더 솔직히 말하면, 비용과 공기(工期) 압박 때문에 사전 대책이 형식적으로 처리되는 경우를 제가 직접 봤습니다. 누군가 민원을 제기하거나 문제가 표면으로 드러나야 그때서야 움직이는 분위기가 있다는 게 아쉬운 현실입니다. CIP 파일은 한번 시공하면 위치나 수직도를 사후 수정하는 것이 거의 불가능하기 때문에, 시공 중 실시간 확인이 무엇보다 중요합니다.

도심지 흙막이 공사는 기술적으로 잘 설계된 공법을 선택하는 것이 시작이고, 그 이후의 품질 관리와 민원 관리가 공사의 완성도를 결정합니다. CIP 공법이 아무리 안전한 방법이라도, 현장에서 제대로 관리되지 않으면 결국 누군가에게 피해가 돌아갑니다. 공사를 계획하고 있거나 인근에서 굴착 공사가 시작된 상황이라면, 사전 지질조사 결과와 계측 관리 계획서를 반드시 확인해 보시기를 권합니다.



 이 글은 개인적인 현장 경험과 의견을 공유한 것이며, 전문적인 구조 설계나 법적 조언이 아닙니다.


참고: https://youtu.be/QTtqWpT0fA0?si=rEK75BkbWyw1sqV7
